Floragatan, Stadsträdgården
Projekt: Renovering av byggnader tillhörande Stadsträdgården
Verksamhet: Restaurang, butik, lägenhet och förrådslokaler
Plats: Stadsträdgården, Örebro
Beställare: Örebro kommun
Entreprenadtyp: Totalentreprenad fastpris
Byggtid: juni 2024-juni 2026

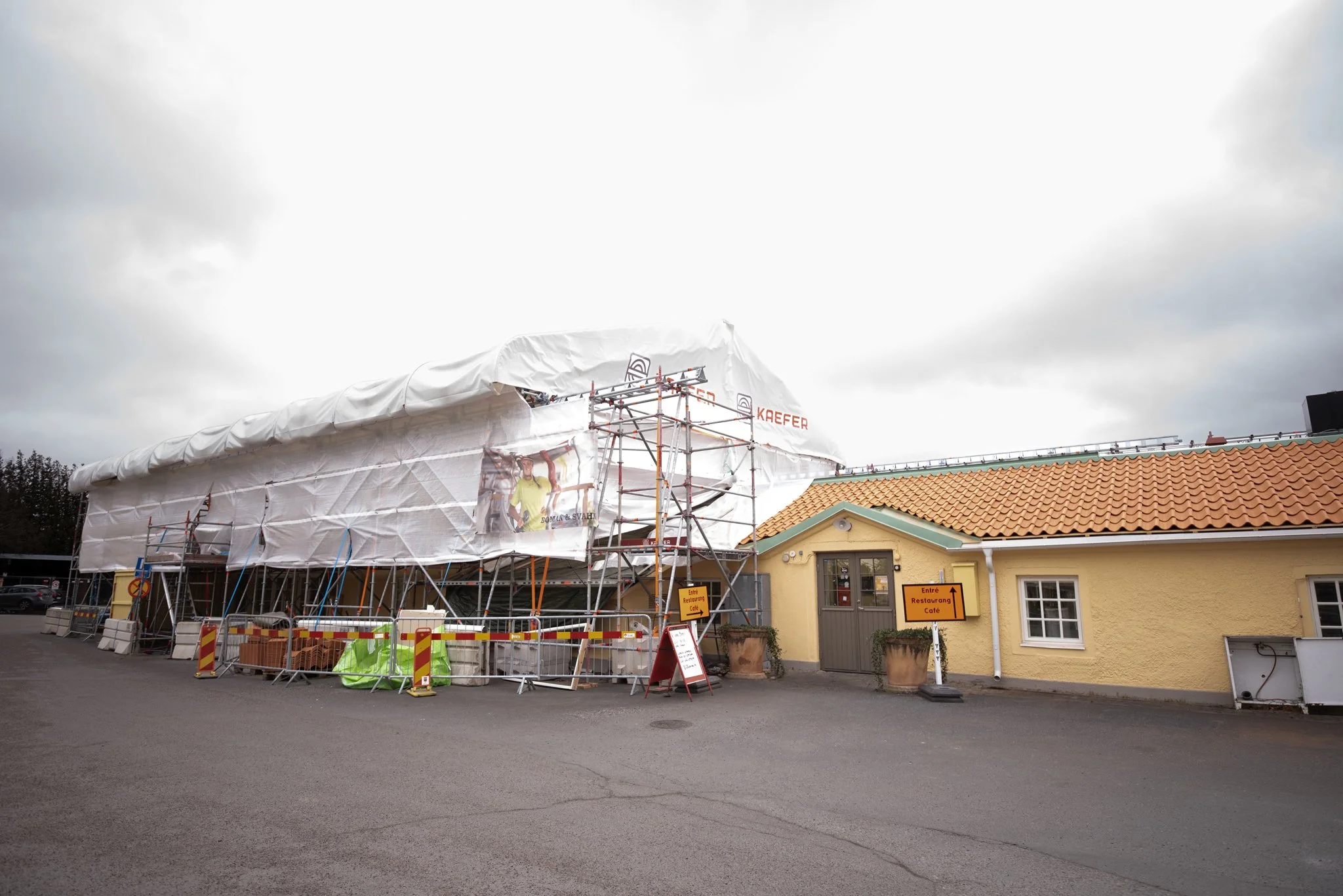

Förra sommaren inleddes arbetet med att renovera flera byggnader som inrymmer och ligger i anslutning till Stadsträdgårdens restaurang i Örebro stadspark.

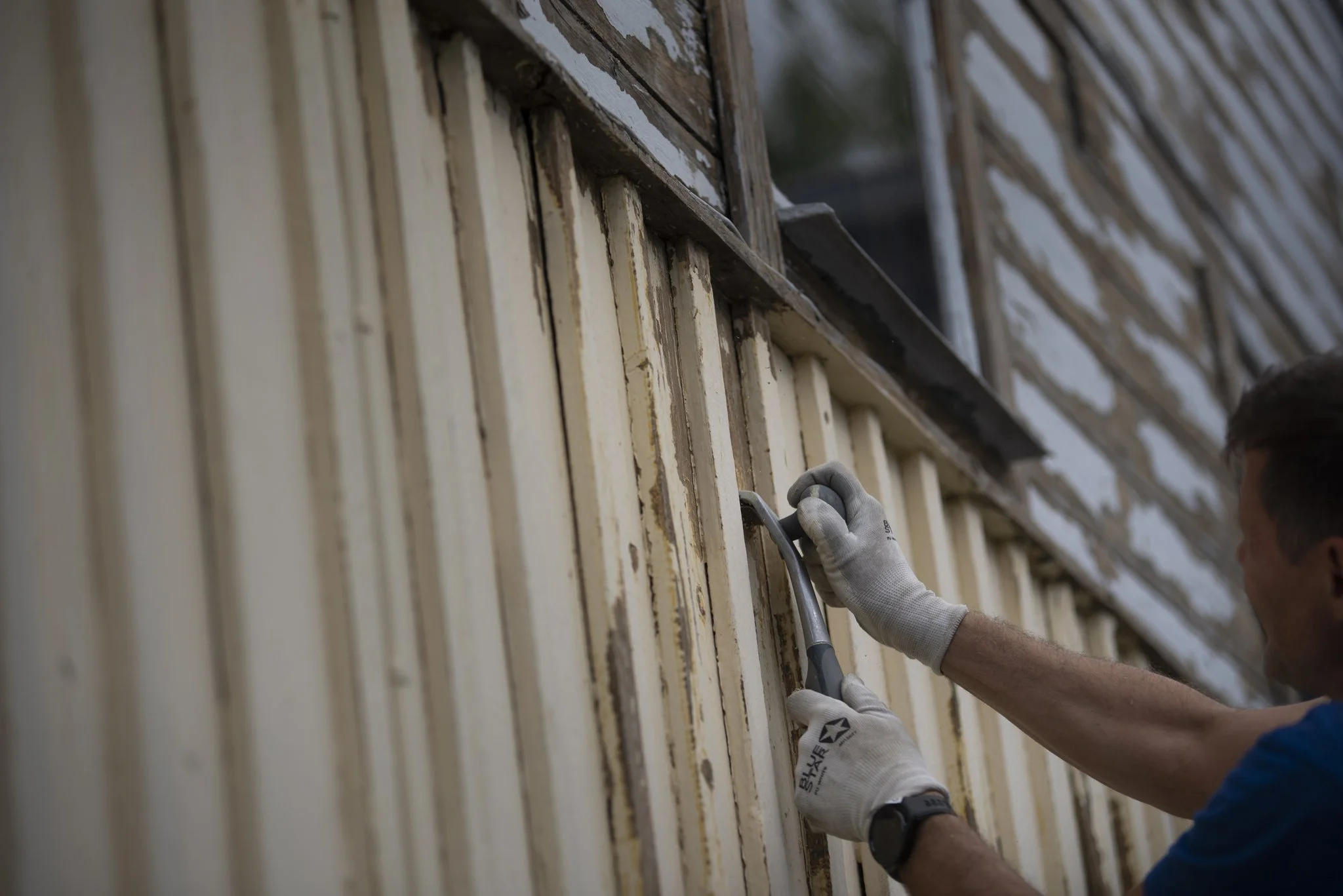

I det första skedet tvättade och målade vi om taket på den ena byggnaden, samt skrapade bort färgen från träfasaden.
– Man kan tycka att det ser ut som att man behöver byta fasaden helt, men den är faktiskt i riktigt bra skick, sa projektledaren Joakim Eriksson i juni 2024.
Träfasaden innan den skrapades och målades om.
… och efter.
Taket på det bortre huset renoverades och målades i början av projektet. Taket på huset närmast visar skicket innan renovering.
Projektet som har namnet Floragatan handlar om varsam renovering för att bevara originaldetaljer på de gamla byggnaderna. En av dessa detaljer är ett gammalt brandskåp som sitter på fasaden.
Planen var att vi skulle måla om, och vid behov reparera, putsfasaden på byggnaden som inrymmer själva restaurangen. På denna byggnad skulle taket med enkupigt tegel plockas ner. Sedan skulle ny papp och läkt på plats innan original-tegelpannorna skulle läggas tillbaka igen.

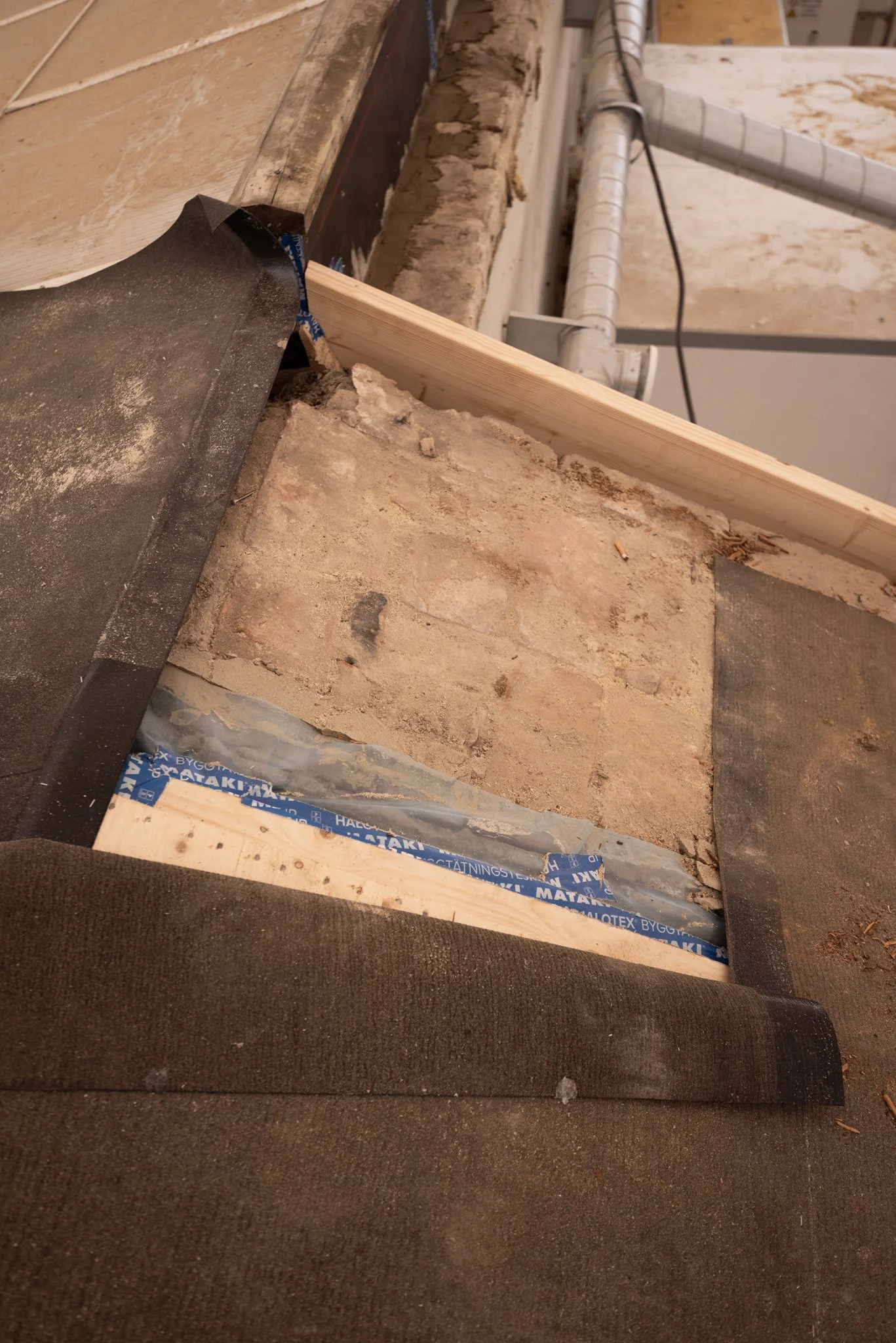

Så blev det inte riktigt. När vi tog bort teglet upptäckte vi nämligen mögel.
– Pappen såg bra ut först, men när vi tog upp märkte vi att det var påväxt under taken. Det var jättemögligt och vi trampade igenom vid entrén, berättar Joakim Eriksson.
Projektledaren Joakim Eriksson.

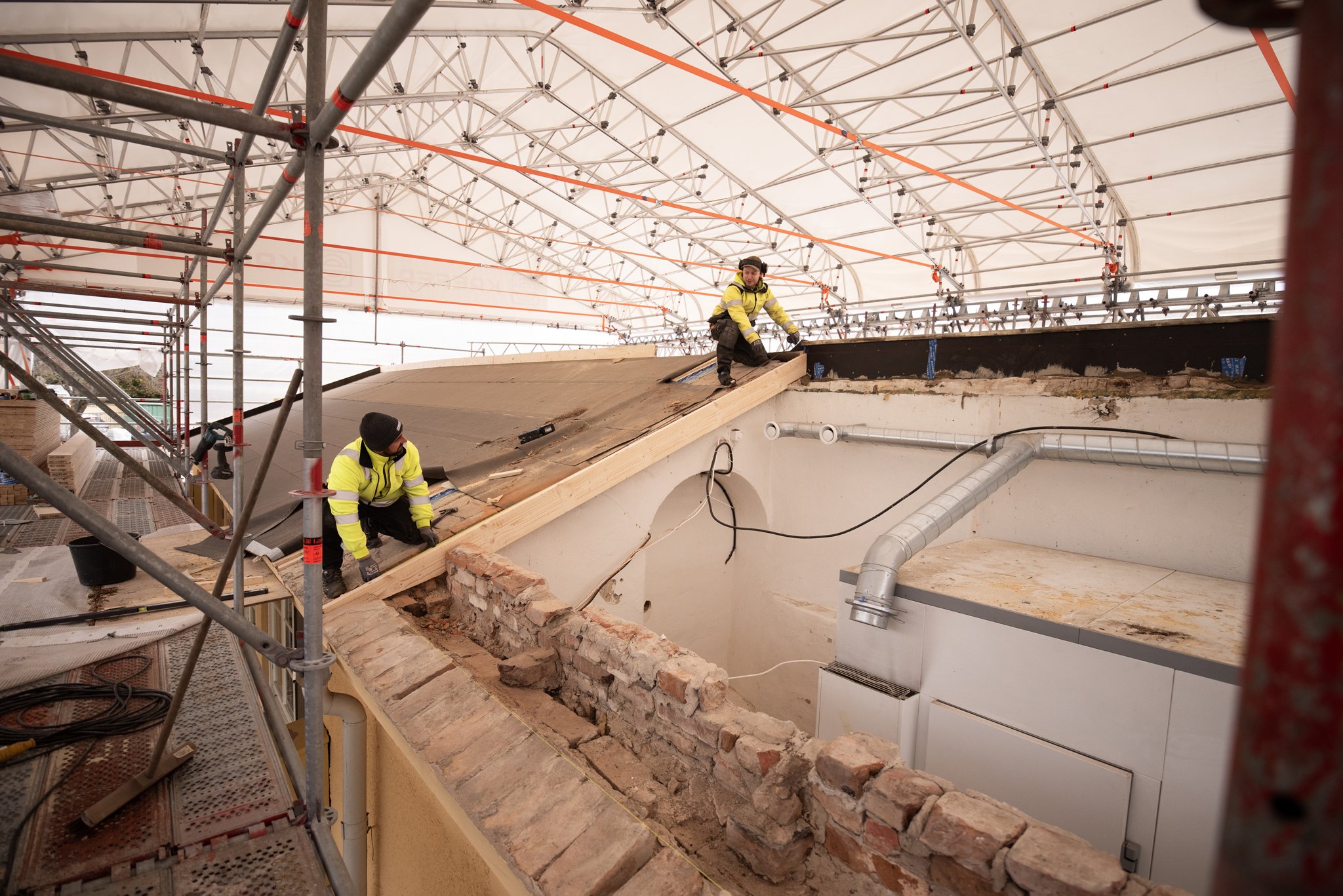

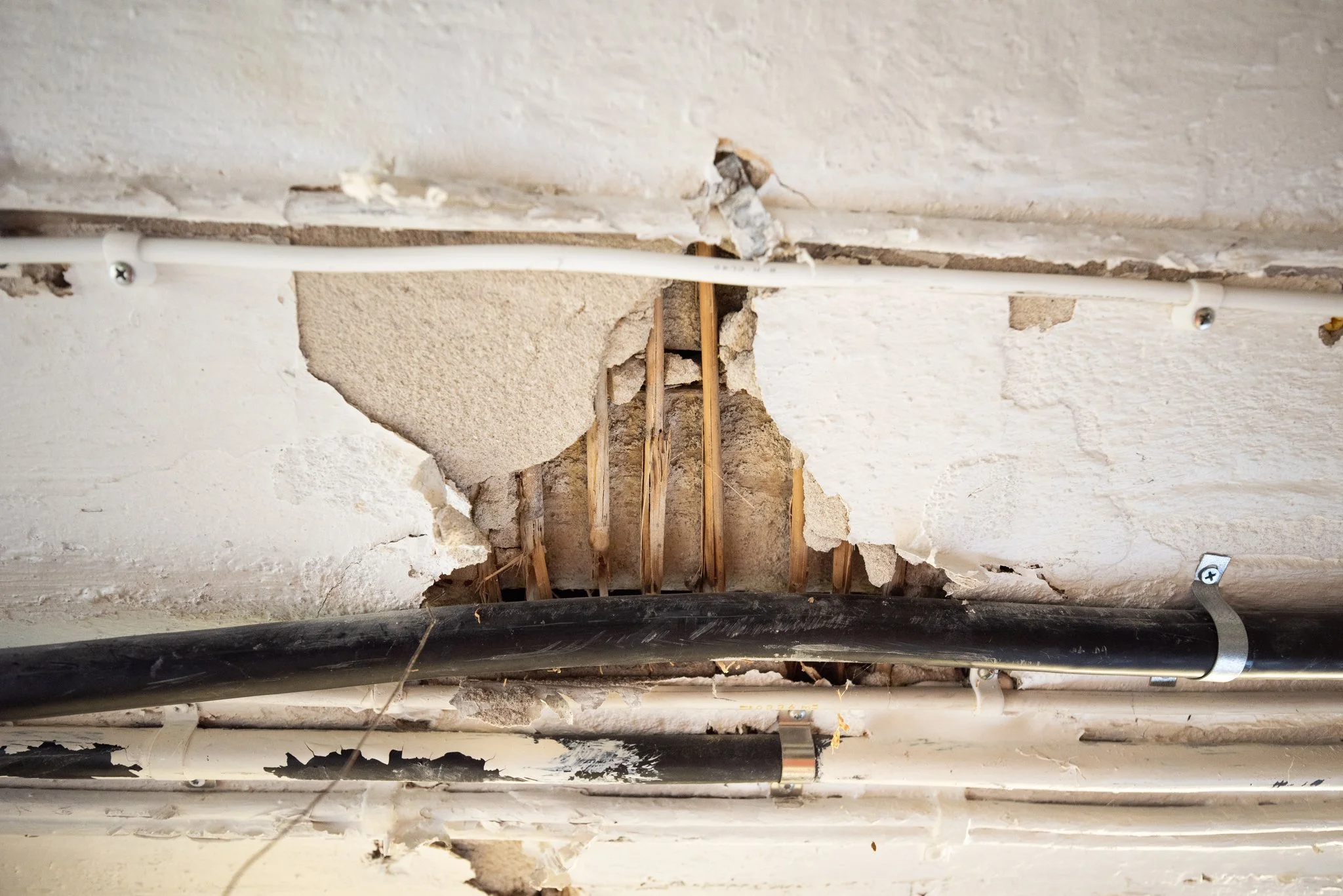

En av de värst drabbade ytorna efter renoveringen.

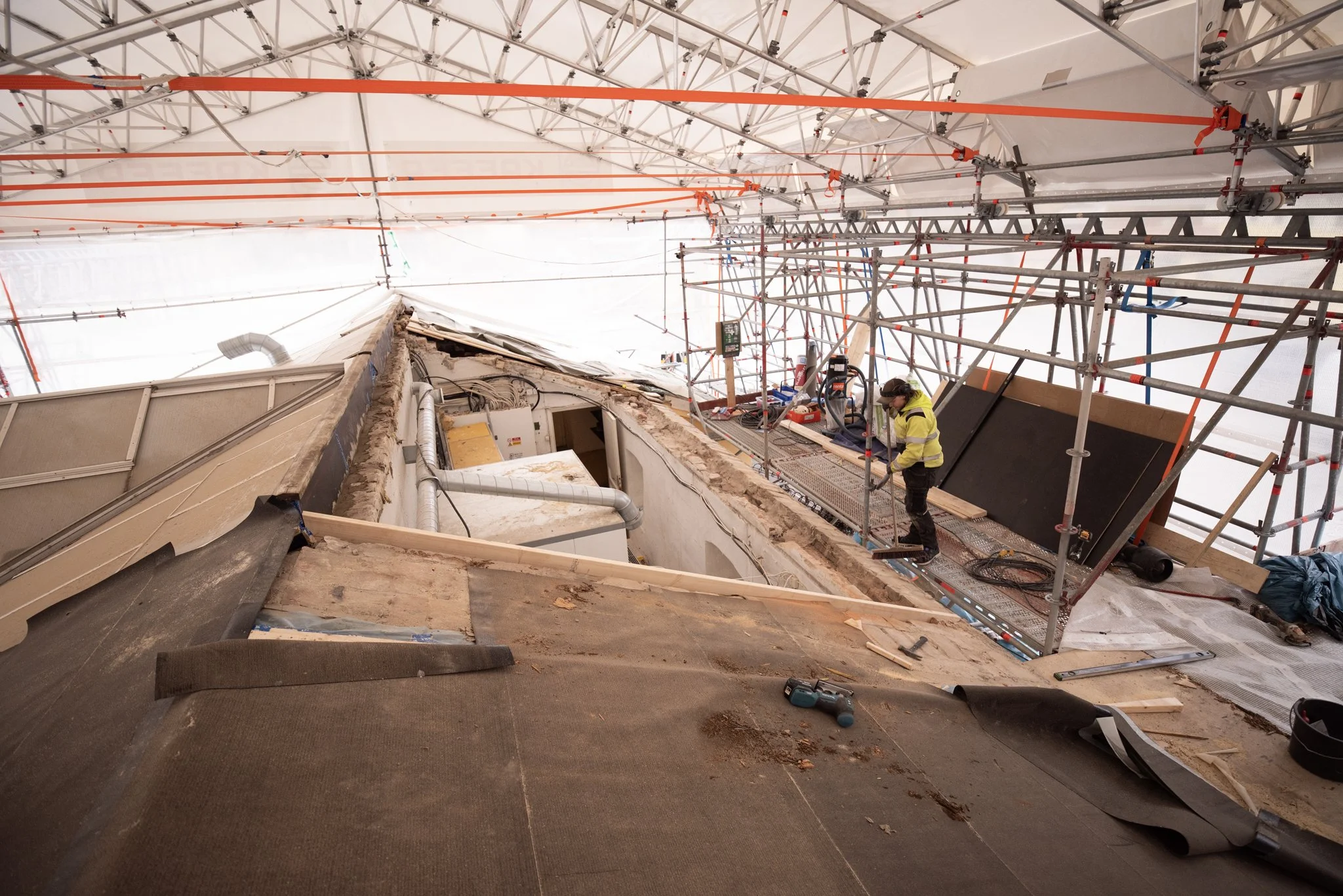

På grund av detta byter vi taket på hela byggnaden som rymmer restaurang, bageri och personalutrymmen. På vissa ställen har vi kunnat behålla det inre taket, men på andra ställen har vi fått riva allt.
En stor bov i mögeldramat har varit att det inte funnits någon ångspärr.
– I köket har vi byggt in en avfuktare, medan vi ute i växthuset har gjort om taket. Det här blev ju mitt i julbordsruschen, så vi fick hitta sätt som gjorde att de kunde ha verksamheten i gång.
Både bageriet och köket har kunnat vara i gång hela tiden tack vare avfuktarna.
Just nu är det taket på förrådsdelen av byggnaden som rivs.
– Efter att vi gjort ett nytt kommer vi att renovera invändigt också.

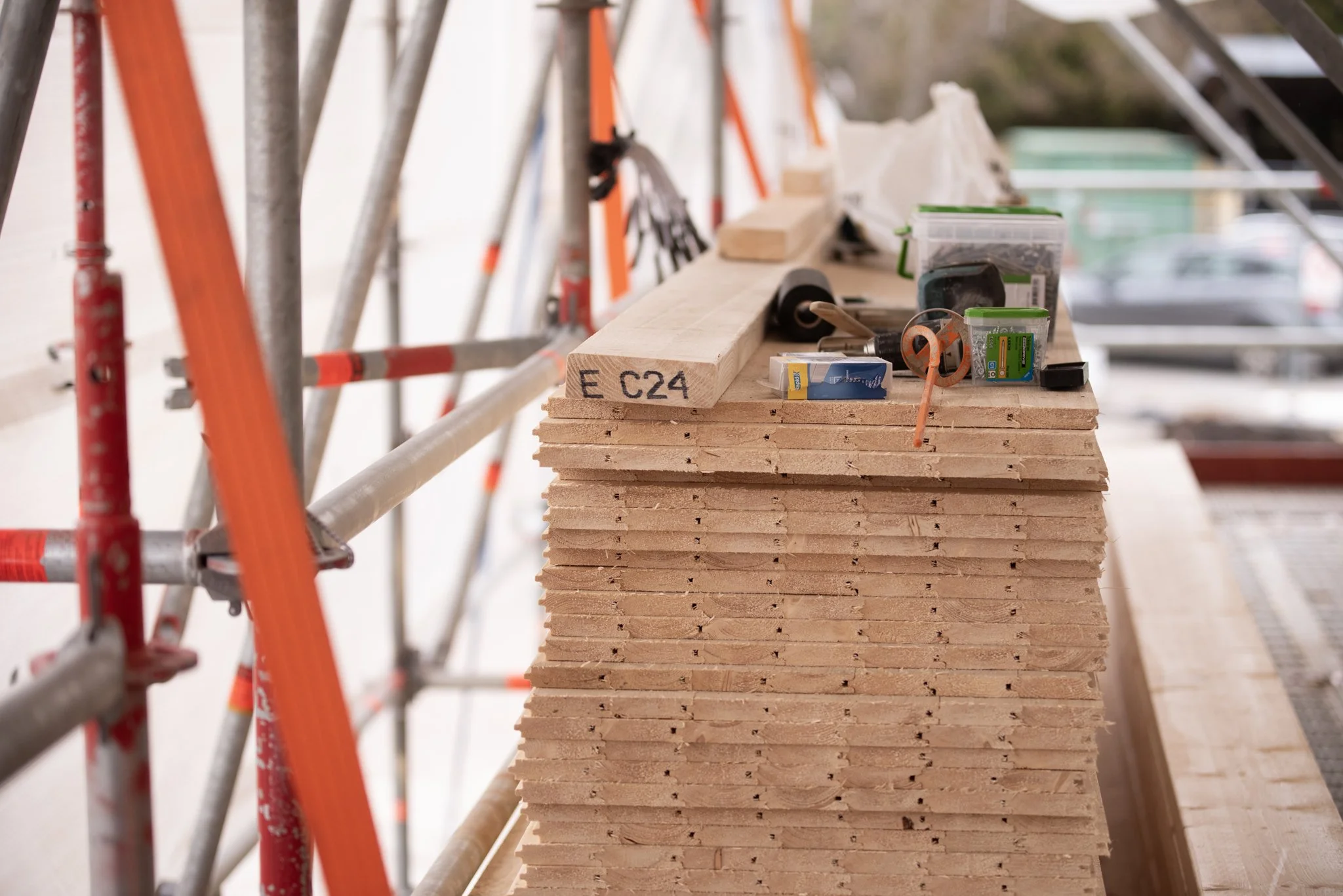

Taket är ett gammalt vasstak. På vissa ställen passar vi på att höja taket lite när vi ändå måste riva bort allt.
